שלבים מהירים
הכינו בקשה ברורה
כתבו מה אתם רוצים לשנות בכל חדר, צלמו את המצב הקיים, מדדו בערך והוסיפו תוכניות אם יש. בקשה ברורה מביאה הצעות שאפשר להשוות.
קבלו כמה הצעות מפורטות
בקשו מכל קבלן הצעה לפי סעיפים, עם כמויות, חומרים ותנאי תשלום. הצעה של שורה אחת עם מחיר כולל קשה לבדוק ולהשוות.
השוו מה כלול, לא רק כמה
הניחו את ההצעות זו ליד זו ובדקו פירוק, פינוי, חומרים, איטום, ניקיון ומה לא כלול. לפעמים ההצעה הזולה פשוט כוללת פחות.
סכמו תשלומים לפי שלבים
בקשו לוח תשלומים שמחובר לשלבי עבודה שאפשר לראות: סיום פירוק, סיום תשתיות, סיום ריצוף. תשלום גדול מראש מעביר אליכם את הסיכון.
אשרו כל שינוי בכתב
כל תוספת או שינוי במהלך העבודה מקבלים תיאור, מחיר והשפעה על לוח הזמנים, ומאושרים לפני הביצוע. כך אין הפתעות בחשבון הסופי.
סיימו במסירה מסודרת
עברו על הדירה עם הקבלן, רשמו ליקויים, צלמו, וסכמו מתי מתקנים. התשלום האחרון מגיע אחרי שהרשימה סגורה.
לפני שמדברים עם קבלן
אספו מידות, תמונות, תוכניות אם קיימות ורשימת רצונות. ככל שהבקשה ברורה יותר, כך קל לקבל הצעה מדויקת יותר.
חשוב להבין שהצעת מחיר טובה מתבססת על פרטים, לא רק על תחושת מחיר כללית.
כדאי לחלק את הרשימה לשלוש קבוצות: מה חייב להיעשות (למשל נזילה או חשמל ישן), מה רוצים מאוד, ומה נחמד אם יישאר תקציב. החלוקה הזו עוזרת לקבלן להציע חלופות, ועוזרת לכם להחליט מה להוריד אם ההצעות גבוהות מהצפוי.
בררו מראש עם ועד הבית או הנהלת הבניין מה צריך לתאם: שעות עבודה, שימוש במעלית, פינוי פסולת ושטח לאחסון חומרים. קבלן שמקבל את המידע הזה לפני הביקור יתמחר אותו נכון.
- רשימת רצונות לפי חדר
- תמונות של המצב הקיים
- מידות משוערות ותוכניות
- מועד רצוי והגבלות בבניין
איך לבחור קבלן
המחיר הוא רק חלק מההחלטה. שימו לב איך הקבלן מתנהל עוד לפני שהתחיל: האם חזר אליכם בזמן, האם הגיע לביקור מוכן, האם שאל שאלות על הדירה ועל השימוש שלכם בה, והאם ההצעה הגיעה כמו שהבטיח.
בקשו לראות עבודות קודמות ולדבר עם לקוח שסיים שיפוץ דומה. אפשר גם לבדוק אם קבלן רשום בפנקס הקבלנים באתר רשם הקבלנים. לשאלה אם הרישום רלוונטי לעבודה שלכם, כדאי לקרוא את המדריך על קבלן רשום מול קבלן לא רשום.
קבלן שמסרב לתת הצעה בכתב, או שמבקש סכום גדול במזומן לפני תחילת העבודה בלי מסמך, הוא סימן לעצור ולשאול שאלות.
הצעות מחיר, חוזים ותוספות — חתומים בלינק, בחינם
שולחים מהטלפון ב-WhatsApp, יודעים מתי הלקוח פתח וחתם, וכל שינוי בעבודה נשמר חתום.
בלי כרטיס. כל חשבון חדש מתחיל ב-30 יום של RBM Pro מלא, ואחר כך ממשיך בחינם. RBM Pro — גבייה, פורטל לבעל הדירה ו-CRM — ₪149 + מע״מ לחודש; ל-100 המנויים הראשונים ₪99 + מע״מ, נעול ל-12 חודשים.
- הצעת מחיר מהטלפון, מתבנית של המקצוע שלך
- חוזה ותוספות שנחתמים בלינק
- יודעים מתי הלקוח פתח וחתם
- ב-Pro: מקדמות, תשלומים ופורטל לבעל הדירה
איך לקרוא הצעת מחיר
בדקו מה כלול, מה לא כלול, אילו חומרים צוינו, מהם תנאי התשלום ומה קורה במקרה של שינוי עבודה.
הצעה מפורטת אינה רק מסמך ארוך. היא כלי שמגן על שני הצדדים ומצמצם אי הבנות.
שימו לב במיוחד לשלושה דברים: יחידות מידה (מ״ר, מ״א, יחידה) שמאפשרות להבין מה קורה אם הכמות משתנה, סעיפים שמסומנים ״מותנה בגילוי״ כמו תיקון צנרת שמתגלה רק אחרי פירוק, ותוקף ההצעה. אם משהו לא ברור, בקשו מהקבלן לכתוב אותו במפורש בהצעה ולא רק להסביר בטלפון.
דוגמה להמחשה: השוואה בין שתי הצעות
המספרים כאן הם דוגמה להמחשה בלבד, לא מחירון. נניח שקיבלתם שתי הצעות לשיפוץ חדר רחצה. הצעה א׳ היא ₪38,000 בשורה אחת: ״שיפוץ חדר רחצה קומפלט״. הצעה ב׳ היא ₪44,000 ומפורטת לפירוק ופינוי, אינסטלציה, איטום, ריצוף וחיפוי, כלים סניטריים, חשמל וניקיון.
כשמבקשים מהקבלן של הצעה א׳ לפרט, מתברר שהכלים הסניטריים והאיטום לא כלולים ושהפינוי מחויב בנפרד. אחרי שמוסיפים אותם, ההצעה הזולה כבר לא זולה. ההשוואה הנכונה היא סעיף מול סעיף, לא סכום מול סכום.
| מה לבדוק | הצעה א׳ | הצעה ב׳ |
|---|---|---|
| פירוט סעיפים | שורה אחת | שבעה סעיפים |
| פינוי פסולת | לא צוין | כלול |
| איטום | לא צוין | כלול, עם שכבות |
| כלים סניטריים | לא כלול | כלול, דגם מצוין |
| תשלומים | 50% מראש | לפי שלבים |

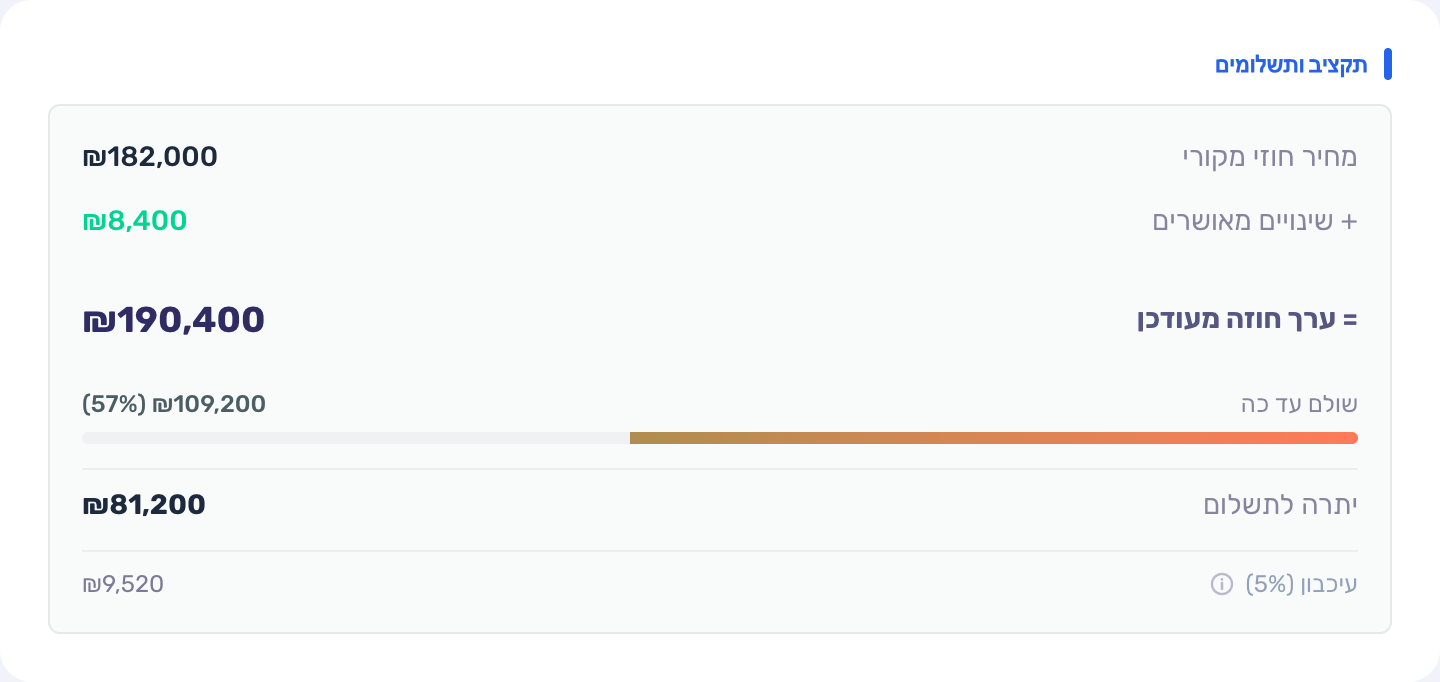

תשלומים שמגינים עליכם
לוח תשלומים טוב מחבר כל תשלום לשלב שאפשר לראות בעיניים: סיום פירוק, סיום תשתיות לפני סגירת קירות, סיום ריצוף, מסירה. כך אתם משלמים על מה שכבר נעשה, והקבלן מקבל כסף בקצב שמאפשר לו לקנות חומרים.
מקדמה סבירה מכסה את הוצאות הפתיחה של הקבלן, כמו חומרים שהוזמנו. מקדמה שגבוהה בהרבה מזה מעבירה אליכם את רוב הסיכון. בקשו קבלה או חשבונית על כל תשלום, ושמרו אותן יחד עם ההצעה והחוזה.
- כל תשלום מחובר לשלב שהושלם
- קבלה על כל תשלום
- תשלום אחרון אחרי סגירת ליקויים
- שינויים מחויבים בנפרד ובכתב
תקשורת במהלך השיפוץ
קבעו מראש איך מקבלים עדכונים, מי מאשר שינויים ומתי עושים בדיקת התקדמות.
עדכונים מסודרים חשובים, אבל אין צורך להציף את הקבלן בכל שעה. תהליך ברור עוזר לכולם.
אם אתם מבקשים שינוי, למשל עוד נקודת חשמל או אריח אחר, בקשו שהקבלן ישלח לכם בכתב מה השינוי, כמה הוא עולה ואם הוא מזיז את לוח הזמנים, ואשרו לפני שמבצעים. רוב הוויכוחים בסוף שיפוץ נולדים משינויים שסוכמו בעל פה.
מסירה בסוף השיפוץ
ביום המסירה עברו על הדירה חדר אחר חדר יחד עם הקבלן, באור יום. פתחו ברזים, הדליקו כל נקודת חשמל, בדקו שיפועים במקלחת, דלתות וחלונות. כל ליקוי נרשם, מצולם ומקבל מועד תיקון.
שמרו את כל המסמכים במקום אחד: הצעה, חוזה, שינויים שאושרו, קבלות, ואחריות של ספקים על מוצרים. אם יופיע ליקוי בעוד כמה חודשים, תדעו בדיוק מה סוכם ועם מי לדבר.
טעויות נפוצות של בעלי דירות
רוב הבעיות בשיפוץ לא מתחילות בעבודה עצמה אלא בהחלטות שקיבלו לפניה. אלה הטעויות שחוזרות:
- בוחרים לפי המחיר הסופי בלי להשוות מה כלול בכל הצעה.
- משלמים חלק גדול מראש, לפני שיש שלב גמור לראות.
- מבקשים שינויים בעל פה ומופתעים מהחשבון בסוף.
- לא מתעדים את מצב הדירה לפני שמתחילים, ואז קשה להוכיח מה היה.
- מסיימים בלי מסירה מסודרת ובלי רשימת ליקויים כתובה.
צ'קליסט עבודה
- להכין תמונות ומידות
- לבקש פירוט סעיפים
- להשוות הצעות סעיף מול סעיף
- להבין תנאי תשלום
- לתעד שינויי עבודה
- לבצע מסירה מסודרת
