מדריך עומק לקבלני שיפוצים ובנייה

תזרים מזומנים לקבלנים: איך לא לממן את הלקוח מהכיס שלך

קבלן יכול להיות עסוק, לסגור עבודות ולהראות רווחי על הנייר, ועדיין להיתקע בלי כסף לספקים. הסיבה היא תזרים: מתי הכסף יוצא ומתי הוא נכנס. המדריך מראה איך לבנות לוח תשלומים שמתאים להוצאות של הפרויקט, איך לראות שמונה שבועות קדימה, ואיך לגבות בלי לריב עם הלקוח.

מאת צוות RBM24 דקות קריאה

תשובה קצרה

כדי לא לממן את הלקוח מהכיס: בנו לוח תשלומים שמקדים את ההוצאות הגדולות ולא מפגר אחריהן, חברו כל תשלום לאבן דרך שאפשר לראות, החזיקו תחזית תזרים של שמונה שבועות לכל הפרויקטים יחד, שלחו תזכורת לפני מועד התשלום ולא רק אחרי איחור, וחייבו כל שינוי עבודה בנפרד. רווח אומר כמה יישאר בסוף; תזרים אומר אם תשרדו עד הסוף.

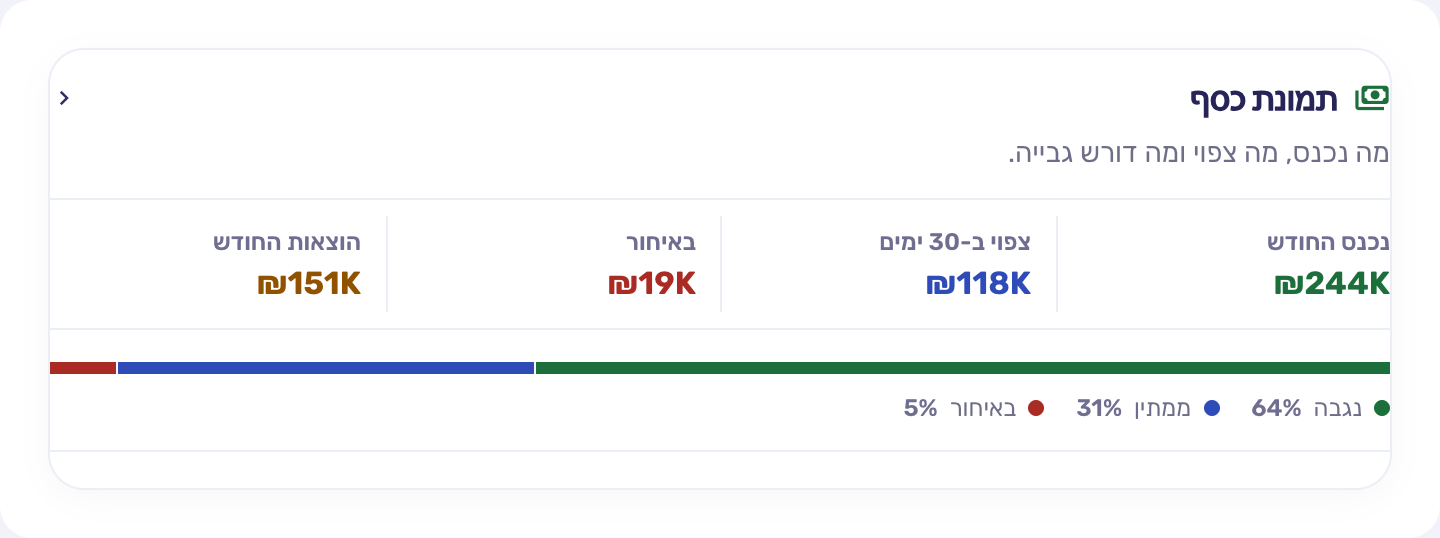

תמונת מצב כספית ב-RBM: נכנס החודש, צפוי ופתוח לגבייה
בראל קמינסקי, מייסד RBM Solutions
בראל קמינסקי, מייסד RBM Solutionsנבנה על ידי קבלן שיפוצים, מתוך עבודה אמיתית בשטח.
  • מאובטח ברמה גבוהה
  • עברית ורוסית
  • עובד מהמחשב ומהטלפון
  • תמיכה אישית בהטמעה

שלבים מהירים

  1. מפו את ההוצאות לפי זמן

    לכל פרויקט רשמו מתי יוצא כל סכום גדול: חומרים לתשתיות, קבלני משנה, ריצוף, נגרות. התאריך חשוב לא פחות מהסכום.

  2. בנו לוח תשלומים שמקדים אותן

    התאימו את אבני הדרך לתשלום כך שכסף נכנס לפני או יחד עם ההוצאה הגדולה הבאה, לא שבועיים אחריה.

  3. החזיקו תחזית לשמונה שבועות

    פעם בשבוע עדכנו טבלה של כל הפרויקטים יחד: מה צפוי להיכנס, מה צפוי לצאת, ומה היתרה בכל שבוע.

  4. שלחו תזכורת לפני המועד

    כמה ימים לפני שאבן דרך מסתיימת, הודיעו ללקוח שהתשלום מתקרב, ושלחו תמונות של השלב. תשלום שמצופה מגיע מהר יותר.

  5. חייבו שינויים בנפרד

    כל תוספת מקבלת סכום ותנאי תשלום משלה, ולא נדחית לסוף. תוספות שמצטברות לסוף הפרויקט הן הכסף שהכי קשה לגבות.

רווח הוא לא תזרים

רווח אומר שהפרויקט אמור להשאיר כסף בסוף. תזרים אומר האם יש כסף בזמן אמת לשלם חומרים, עובדים וקבלני משנה.

הפער הזה קריטי בענף שבו הוצאות רבות מגיעות לפני התשלום הבא מהלקוח.

לוח תשלומים נכון

לוח תשלומים צריך להיות מחובר לאבני דרך אמיתיות ולהוצאות הצפויות. אם קונים חומרים בתחילת העבודה, התשלום הראשון צריך לקחת את זה בחשבון.

הימנע מניסוחים כלליים. כתוב מועד, תנאי, סכום או אחוז, ומה נחשב השלמת שלב.

שאלהלמה לשאולמה לתעד
מתי ההוצאה יוצאת?זיהוי בור תזרימיספק/עובד/קבלן משנה
מתי הלקוח משלם?התאמת אבני דרךתאריך ותנאי
מה פתוח?גבייהיתרה וסטטוס

הצעות מחיר, חוזים ותוספות — חתומים בלינק, בחינם

שולחים מהטלפון ב-WhatsApp, יודעים מתי הלקוח פתח וחתם, וכל שינוי בעבודה נשמר חתום.

בלי כרטיס. כל חשבון חדש מתחיל ב-30 יום של RBM Pro מלא, ואחר כך ממשיך בחינם. RBM Pro — גבייה, פורטל לבעל הדירה ו-CRM — ₪149 + מע״מ לחודש; ל-100 המנויים הראשונים ₪99 + מע״מ, נעול ל-12 חודשים.

  • הצעת מחיר מהטלפון, מתבנית של המקצוע שלך
  • חוזה ותוספות שנחתמים בלינק
  • יודעים מתי הלקוח פתח וחתם
  • ב-Pro: מקדמות, תשלומים ופורטל לבעל הדירה

דוגמה להמחשה: אותו פרויקט, שני לוחות תשלום

המספרים כאן הם דוגמה להמחשה בלבד. פרויקט שיפוץ בהיקף ₪150,000. בשלושת השבועות הראשונים יוצאים בערך ₪42,000: צוות פירוק, חומרים לתשתיות, אינסטלטור וחשמלאי.

בלוח הראשון יש מקדמה של ₪15,000 והתשלום הבא מגיע רק בסוף השבוע החמישי. במשך שבועיים הקבלן מממן ₪27,000 מהכיס. בלוח השני המקדמה מכסה את החומרים שהוזמנו ותשלום נוסף מגיע בסיום התשתיות, לפני סגירת הקירות. הפער יורד לכ-₪12,000 ונסגר כבר בשבוע השלישי. המחיר לא השתנה; רק הסדר.

לוח א׳לוח ב׳
מקדמה₪15,000₪30,000
תשלום שניסוף שבוע 5סיום תשתיות, שבוע 3
כסף מהכיס בשיאכ-₪27,000כ-₪12,000
סיכון אם הלקוח מתעכבגבוהנמוך

תחזית תזרים לשמונה שבועות

פרויקט אחד קל לראות בראש. שלושה פרויקטים במקביל כבר לא. לכן כדאי להחזיק טבלה אחת שמסכמת את כל הפרויקטים לפי שבועות: מה צפוי להיכנס לפי לוחות התשלום, מה צפוי לצאת לספקים, עובדים וקבלני משנה, ומה היתרה המצטברת.

הטבלה לא צריכה להיות מדויקת עד השקל. היא צריכה להראות מראש את השבוע שבו היתרה יורדת מתחת לאפס, כדי שתוכלו להקדים גבייה, לדחות רכישה או לתאם מועד תשלום מול ספק לפני שזה קורה. עדכון של רבע שעה פעם בשבוע מספיק.

  • שבוע
  • צפוי להיכנס
  • צפוי לצאת
  • יתרה מצטברת

גבייה בלי לריב

גבייה טובה מתחילה לפני האיחור: תנאים כתובים, תזכורת לפני מועד ותיעוד של מה בוצע. כאשר הכל ברור, שיחת הגבייה קצרה יותר.

מידע זה כללי בלבד ואינו מהווה ייעוץ משפטי, מסי או חשבונאי. בכל שאלה מחייבת יש לפנות לאיש מקצוע מתאים.

כמה נוסחים שעובדים: לפני המועד, ״שלב הריצוף יסתיים ביום שלישי. לפי הלוח, התשלום הבא הוא ₪X, אשלח תמונות כשנסיים.״ ביום הסיום, ״הריצוף הושלם, תמונות מצורפות. אפשר להעביר את התשלום עד סוף השבוע.״ אחרי איחור קצר, ״רציתי לוודא שהבקשה הגיעה. אם יש שאלה על השלב, אשמח להגיע ולעבור עליו יחד.״ הטון נשאר ענייני, והתמונות עושות את רוב העבודה.

סימני אזהרה מוקדמים

אם אתה משלם לספקים לפני שקיבלת את אבן הדרך המתאימה, אם יש כמה תשלומים פתוחים בלי תאריך גבייה, או אם שינויי עבודה בוצעו בלי חיוב - התזרים בסיכון.

מערכת ניהול צריכה להציג את הסימנים האלה לפני שהעסק מרגיש אותם בבנק.

מה כדאי לאוטומט

תזכורות תשלום, סטטוס חשבוניות, התראות על איחור, דוחות פתוחים לפי פרויקט וסיכום שבועי לבעל העסק.

אוטומציה לא מחליפה שיקול דעת. היא מונעת שכחה ומציפה מידע בזמן. ב-RBM Pro לוח התשלומים של כל פרויקט בנוי מאבני דרך עם סטטוס לכל תשלום, ורואים במקום אחד מה פתוח לגבייה בכל הפרויקטים. תוספות שנחתמו בלינק מתווספות לסכום העבודה, כך שהן לא נשכחות עד הסוף.

טעויות נפוצות במעקב תשלומים פתוחים

כסף לרוב לא הולך לאיבוד. הוא פשוט נשאר אצל הלקוח, כי אף אחד לא עקב. אלה הטעויות שחוזרות:

  • אין לוח תשלומים לכל פרויקט, ולא יודעים מה פתוח.
  • תשלומים לא מחוברים לאבני דרך, ולכן גובים מאוחר מדי.
  • איחורים לא מקבלים תזכורת, והכסף נשאר אצל הלקוח.
  • שינויי עבודה לא מחויבים בנפרד. עובדים ולא רואים תמורה.
  • מגלים תזרים שלילי ביום ששלמים שכר במקום שבועות מראש.

למי מעקב התשלומים מתאים, ולמי פחות

מתאימה למי שמנהל כמה פרויקטים עם תשלומים מדורגים ורוצה לראות מה פתוח במקום אחד. פחות מתאימה לעבודה אחת בתשלום יחיד.

מתאימה אםפחות מתאימה אם
כמה פרויקטים עם תשלומים מדורגיםעבודה אחת בתשלום אחד
רוצה דוח תשלומים פתוחיםבדיקת חשבון בנק מספיקה לו
צריך תזכורות גבייה אוטומטיותגובה ידנית ומסתדר

צ'קליסט עבודה

  • לכל פרויקט יש לוח תשלומים
  • כל תשלום מחובר לאבן דרך
  • יש דוח תשלומים פתוחים
  • איחור מקבל תזכורת
  • שינויי עבודה מחויבים בנפרד
  • יש תחזית תזרים לשמונה שבועות

שאלות נפוצות

מה ההבדל בין רווחיות לתזרים?

רווחיות בודקת מה נשאר בסוף. תזרים בודק אם הכסף נכנס בזמן כדי לממן את העבודה בדרך.

איך להקטין סיכון תזרימי?

לבנות לוח תשלומים לפי הוצאות ואבני דרך, לתעד מה פתוח, ולשלוח תזכורות לפני איחור.

האם המדריך הוא ייעוץ פיננסי?

לא. זה מידע כללי וכלי עבודה ניהולי בלבד. להחלטות מחייבות צריך להתייעץ עם איש מקצוע.

מה עושים כשלקוח מבקש לדחות תשלום?

שואלים מה הסיבה ומציעים מועד חדש בכתב. אם הדחייה משמעותית, כדאי לתאם מראש מה קורה עם השלב הבא, כדי לא להמשיך לממן עבודה בלי תשלום.

כל כמה זמן לעדכן את תחזית התזרים?

פעם בשבוע מספיק לרוב העסקים. עדכון קבוע של רבע שעה, באותו יום בכל שבוע, עדיף על בדיקה ארוכה פעם בחודש.

הצעות מחיר, חוזים ותוספות — חתומים בלינק, בחינם

שולחים מהטלפון ב-WhatsApp, יודעים מתי הלקוח פתח וחתם, וכל שינוי בעבודה נשמר חתום.

בלי כרטיס. כל חשבון חדש מתחיל ב-30 יום של RBM Pro מלא, ואחר כך ממשיך בחינם. RBM Pro — גבייה, פורטל לבעל הדירה ו-CRM — ₪149 + מע״מ לחודש; ל-100 המנויים הראשונים ₪99 + מע״מ, נעול ל-12 חודשים.

  • הצעת מחיר מהטלפון, מתבנית של המקצוע שלך
  • חוזה ותוספות שנחתמים בלינק
  • יודעים מתי הלקוח פתח וחתם
  • ב-Pro: מקדמות, תשלומים ופורטל לבעל הדירה

אנחנו משתמשים בעוגיות לשיפור חוויית המשתמש.
